Ministrul Energiei, Dorin Junghietu, a vizitat recent șantierul de modernizare a stației electrice Chișinău, evidențiind importanța acestui proiect în cadrul strategiei naționale de energie.
Lucrările progresează conform planificării, cu un avans general de 79,4%, ceea ce reflectă eficiența eforturilor de modernizare esențiale pentru infrastructura energetică a țării noastre.
Lucrările în desfășurare

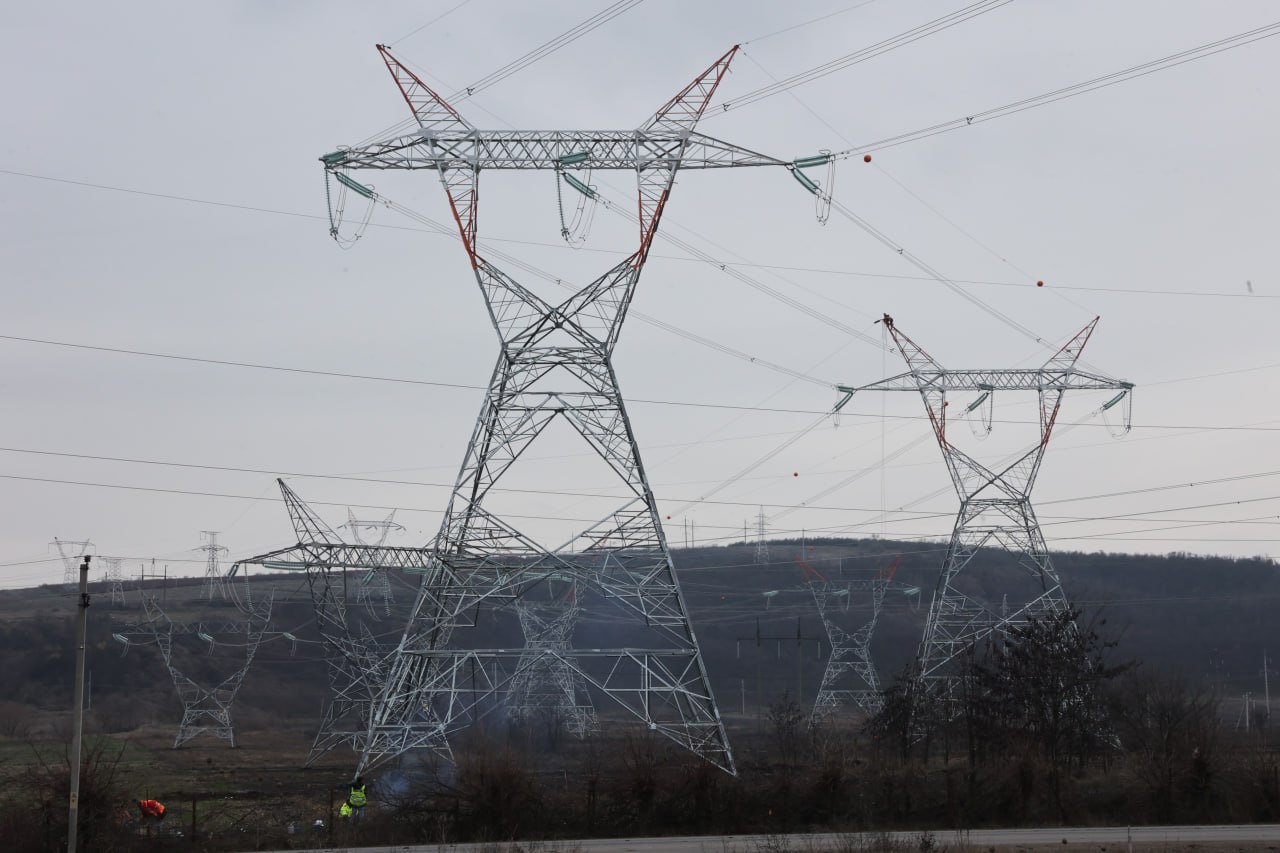

Pe tot parcursul șantierului, sunt executate în prezent lucrări de pozare a prizelor de pământ. De asemenea, se apropie de finalizare montarea unui autotransformator esențial pentru crearea unui sistem de rezervă robust.
O parte semnificativă a echipamentelor primare a fost deja implementată, iar următorii pași includ livrarea conductoarelor de bare și a altor materiale necesare pentru finalizarea interconectării. Partea de asamblare a dulapurilor de protecție progresează constant în atelierele implicate.
Importanța Proiectului pentru Republica Moldova
În cadrul vizitei, ministrul a subliniat că Linia Vulcănești–Chișinău reprezintă un pion important în conectarea Moldovei la rețeaua electrică europeană, având capacitatea de a crește independența energetică a țării. Acest proiect nu doar că va îmbunătăți securitatea energetică a Moldovei, dar este și un pas esențial în demersurile țării către integrarea în Uniunea Europeană. Aspirând la o aderare eventuală, Moldova a făcut progrese în mai multe fronturi, inclusiv reforme energetice care să alinieze țara la standardele europene.
„Acest proiect va reduce semnificativ riscurile de întreruperi, asigurând o alimentare mai stabilă și eficientă”, a declarat Dorin Junghietu.
El a insistat asupra necesității ca lucrările să fie duse la bun sfârșit conform termenelor stabilite, pentru ca beneficiile prevăzute să devină realitate cât mai curând.
